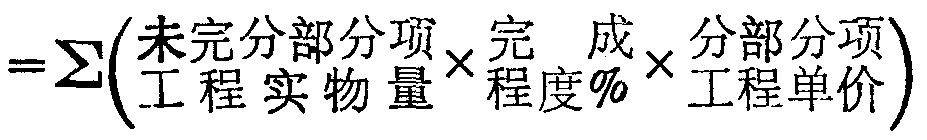

未完施工盘点单反映月(季)末尚未完成全部工程内容的分部分项或分段工程预算成本的凭证。由施工部门盘点未完施工后填制,以一份报送会计部门,作为计算已完工程实际成本的依据。 未完施工的预算成本只计算直接费,不计算管理费。有两种计算方法: (1) 约当产量法:已完分布分项工程单价不变,将未完分部分项工程实物量按完成程度折合成已完工程实物量。计算公式如下:

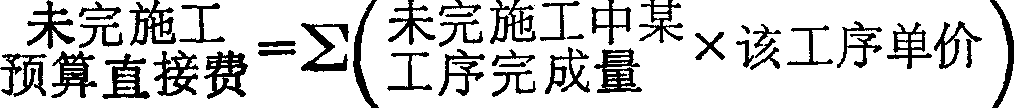

(2)估价法:未完分部分项工程实物量不变,按与其完成程度相适应的未完工序单价计算,分部分项工程各工序的单价,按每个工序消耗的直接费占预算单价的百分比,事先确定。计算公式如下:

“未完施工盘点单”的参考格式如下:未完施工盘点单 ___年___月(季)
|
