字词 竣工成本决算
类别 中英文字词句释义及详细解析
释义

竣工成本决算

以工程竣工后的工程结算为依据,核算每个单位工程的预算成本、实际成本和成本降低额及其降低率的方法。一般按单位工程办理。
单位工程竣工时,要及时办理竣工成本决算。根据统计制度和财务制度中有关工程竣工验收、交付生产的规定,竣工工程必然按设计规定的内容全部完成才能算竣工,办理竣工成本决算。
为了准确反映企业施工盈亏,查明盈亏原因,要正确计算工程实际成本。在正确计算竣工工程成本时,要检查建设单位供水、供电、供料和加工铁件等是否全部入帐,现场剩余材料是否及时办理退料或转移手续,工程成本的记录是否完整正确,有无将属于专项工程支出挤入工程成本等;要配合合同预算部门按实际完成工程量和有关记录,检查是否有预算漏项和计算错误。在施工中随着工程情况的变化,工程设计图纸往往需要作必要的修改,这就容易发生预算漏项和计算错误。对漏项的,要按规定定额和取费标准,及时办理经济签订手续,调整预算造价,以便与建设单位结算工程价款。在正确计算竣工工程的实际成本和预算造价的基础上,及时办理竣工工程成本决算。
其程序是:
(1)单位工程竣工后,根据施工图预算、工程量台帐和工程变更等经济技术签证资料,确定竣工工程的工程造价和预算成本及其分项。
(2)对现场剩余材料,进行盘点,余料退库或办理转移手续,办好各项手续。
(3)检查分项费用是否及时准确、完整地记入工程成本卡,结算该工程自开工到竣工的全部实际成本。在此基础上,与预算成本比较,计算成本降低额和降低率,编制竣工成本决算。

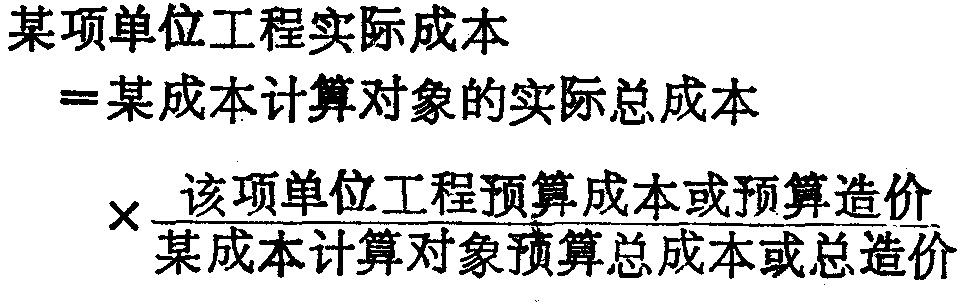

对于将几个单位工程合并作为一个成本计算对象的,可将几个单位工程合并办理竣工成本决算,但必须按各个单位工程的预算成本或预算造价的比例,计算各个单位工程的实际成本。其计算公式为:


为分析工程成本节超的原因,并积累成本资料,应编制“工料、机械台班用量比较表”。
