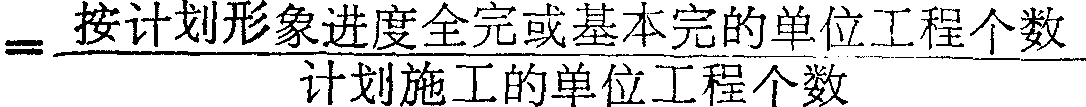

工程形象进度完成率报告期实际完成工程形象进度占计划工程形象进度的百分比。用以检查考核工程形象进度计划的完成情况。计算工程形象进度完成率一般公式为:工程形象进度完成率  这种计算方法的缺点是: (1)在报告期内一个单位工程的施工内容很多,由于受各种因素影响,全部按计划形象进度完成的情况一般是不多的;(2)“基本完成”是个概数,什么程度算基本完成呢? 没有标准。因此用这种办法考核计划形象进度,不仅判断困难,而且伸缩性大,准确性差。目前有些建筑企业已采取形象部位计分考核方法。就是将计划形象进度划分成若干个小部位,并对每个小部位计算分数。例如有一栋六层住宅,某月计划形象进度分成5个小部位: (1)屋面防水完;(2)外抹灰完2层;(3)内抹灰完4层;(4)楼面完2层;(5)钢窗安装完。月末检查,只按完成的部位计分,如果5项中完成3项,每项计1分,则其完成率即为 。一个单位工程如此,计划期全部单位工程只需将各单位工程的小部位的分数加在一起进行对比即可求得全部工程形象进度完成率。这种方法概念明确。计算方便、排除了“基本完成”这种模糊的观念。至于每个小部的计分可以不均等,对重点工程,竣工工程,重要关键都可以提高其分数,以便引起基层施工人员对这些工程和部位的重视。 |
