流水施工

将拟建工程按其工程特点和结构部位划分为若干个施工段,根据规定的施工顺序,组织各施工队(组),依次连续地在各施工段上完成自己的工序,使施工有节奏进行的施工方法。组织流水施工的主要参数有:
一、施工过程数施工过程数划分的多少,必须适应工程的复杂程度与施工方法、劳动组织和施工进度的要求。
二、施工段数施工段的数目应适中,过多将会使总工期延长和工作面不能充分利用;过少将引起劳动力、机械和材料供应的过分集中,甚至阻碍流水施工的开展。一般最小施工段数等于或大于施工过程数。

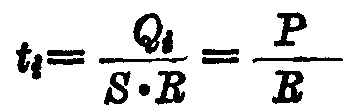

三、流水节拍(ti)是指某一施工过程的施工队(组)在一个施工段上的延续时间。它的大小直接影响投入的劳动力、材料和机械量的多少,并决定着施工速度和施工节奏。流水节拍可用下式表示:

式中:ti——流水节拍;
Qi——某施工过程在某施工段上的工程量;
S——每工日或每台班的计划产量;
R——施工队(组)的人数或机械台数;
P——某施工过程在某施工段上所需劳动量(工日)或机械量(台班)。
按上式计算出的流水节拍应取整数或半天的整倍数。
四、流水步距(K)是相邻两个施工队开始投入工作的时间间隔(不包括技术中断时间)。正常的流水步距应与流水节拍保持着一定的关系,并考虑施工工艺、组织条件、质量要求等具体情况来决定。
组织流水施工的基本方式:
一、固定节拍流水即所有工序的流水节拍相等,并且等于流水步距,即ti=K=常数。
二、成倍节拍流水组织流水施工时,当某工序由于技术或组织上的原因无法采用固定节拍流水时,则可采用成倍节拍流水,即应选取流水步距(K)为各工序流水节拍的最大公约数,让第i个工序的流水节拍(ti)是K的bi倍,相应组织bi个施工队进行施工,使同一工序的每个队就可依次相隔K天投入工作,使整个流水施工能够连续均衡地进行。
三、分别流水当各个施工段的工程量不相等,或各队(组)的生产效率存在差异,无法组织固定或成倍节拍流水时,则可组织分别流水,使各工序在施工段上尽可能各自保持连续施工,各工序间只有施工工艺约束,而无一定的时间约束。这样在进度安排上比较灵活,此法在实际中是经常采用的。
