字词 | 构件吊装前的准备 |
类别 | 中英文字词句释义及详细解析 |

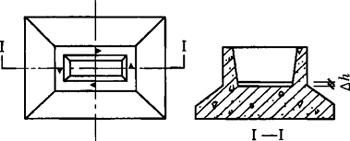

释义 | 构件吊装前的准备 构件吊装前的准备工作很多,主要包括清理场地,铺筑道路,敷设水电管线,基础的准备,构件的运输与堆放,构件拼装与加固,检查、弹线与编号,起重机械的安装等。准备工作是否充分,将直接影响整个结构安装工程的施工进度、安装质量、安全生产和文明施工。构件吊装前的准备工作,除应做好常规性的工作外,应当重点做好以下工作: (一)柱子基础的准备 单层工业厂房的基础准备,实质上是做好装配式钢筋混凝土柱的基础,其基础多为杯形。杯口的形状、尺寸、位置和标高,必须满足设计要求和规定的质量标准,它直接影响柱子吊装后的轴线位置、牛腿面及柱顶标高等,是影响整个厂房的结构安装和正常使用的重要环节。 1.杯口弹线 在进行杯口弹线前,首先检查杯口的尺寸是否正确,然后在基础顶面弹出十字交叉的安装中心线,并画上明显的红色三角标志。中心线对定位轴线的允许偏差为±10mm。 2.杯底抄平 考虑到在预制钢筋混凝土柱时长度存在一定误差,在浇筑基础时,杯底标高一般应比设计标高降低50mm,使柱子的长度误差在安装时得到调整。 在具体操作时,先测量杯底的标高,在杯口内壁上弹出比杯口顶面设计标高低100mm的水平基准线,然后用钢卷尺测量水平基准线到杯底的垂直距离,对小型柱的杯基础只测中间点,对大型柱的杯基础测四个角点取平均值,通过计算可得出杯底的实际标高。牛腿面设计标高与杯底实际标高之差,就是柱子牛腿面到柱底的应有长度,这个长度与在柱子上实际量得的长度(初步检查时已测量过)比较,可得到柱子安装时实际需要调整的高差,结合柱底面的平整程度,可求出杯底应达到的标高。然后用水泥砂浆或细石混凝土将杯底垫至这个杯高,即完成杯底抄平工作,如图7-28所示,其允许偏差为±5mm。杯底抄平后,应对水泥砂浆或混凝土进行养护,并将杯口遮盖以防杂物落入。 图7-28 杯底标高调整杯顶面弹线 (二)构件的运输与堆放 1.构件的运输 钢筋混凝土预制构件从工厂运至施工现场,应根据构件类型、重量、尺寸、体积、运距和道路情况等,选择合理适用的装卸机械和运输车辆。在运输过程中必须保证构件不倾倒、不变形、不损坏,因此,应满足下列要求: (1)运输时钢筋混凝土构件的强度应满足设计要求,当设计无具体要求时,不应低于设计的混凝土立方体抗压强度标准值的75%。 (2)构件的支垫位置和支垫方法应符合设计要求或按实际受力情况确定。上下层垫木应在同一垂直线上。装卸车时构件的吊点要符合设计的规定。运输中构件应捆绑牢固,捆绑处要采用衬垫加以保护,运输中容易变形的构件应采取临时加固措施。 (3)运输道路应平整坚实,有足够的宽度和转弯半径,能使车辆和构件顺利通过。 (4)构件的运输顺序及卸车的位置应按施工组织设计的规定进行,以免造成构件出现二次搬运。 2.构件的堆放 (1)构件应按施工组织设计规定的构件现场就位位置堆放。堆放场地应平整坚实,排水良好,以防构件因地面不均匀下沉而造成倾斜或倾倒摔坏。 (2)构件堆放时应按设计的受力情况搁置在垫木或支架上。重叠的构件之间要垫上垫木,上下层的垫木应在同一垂线上。 (3)一般梁可堆放2~3层,大型屋面板不宜超过6块,空心板不宜超过8块。 (4)为方便吊装和查找,构件叠放时应使吊环向上,标志向外。 (三)构件的拼装与加固 对于一些长而重或侧向刚度差的构件,如天窗架、大跨度桁架等,为便于运输和防止在扶直和运输中损坏,常把它们分成几个块体预制,然后将块体运到吊装现场再组合成一个整体,这种组合工作称为构件拼装。 构件拼装有平拼和立拼两种方法。平拼是将块体平卧于操作台或地面上进行拼装,拼装完毕后用起重机吊至施工平面布置图中所指定的地点堆放;立拼是将块体立着进行拼装,并直接拼装在施工平面布置图所指定的位置上。 在一般情况下,小型构件,如6m跨度的天窗架和跨度在18m以内的桁架,均应采用平拼;大型构件,如9m跨度的天窗架和跨度在18m以上的桁架,均应采用立拼。立拼必须有可靠的稳定措施,不得出现倾覆。 在进行拼装前应先检查块体质量,如混凝土强度、外形尺寸等是否符合要求,有无裂缝损伤等,经检查合格的块体才能进行拼装。 构件在翻身扶直和吊装时所受到的荷载,一般均小于设计的使用荷载,但荷载的位置大多数与设计时的计算图式不同,因此构件可能产生变形或损坏。所以当吊点与设计规定不同时,在吊装前应进行吊装应力验算,并采取适当的临时加固措施。 (四)构件的检查与清理 为保证工程质量和吊装工作顺利进行,在构件正式吊装前应对所有构件进行全面检查。进入施工现场的预制构件,其外观质量、尺寸偏差、结构性能等应符合标准图或设计要求。构件的外观质量不应有严重缺陷和不允许的缺陷,不应有影响结构性能和安装的尺寸偏差,预制构件上的预埋件的规格、位置和数量应符合标准图或设计要求。 构件吊装时的混凝土强度,不应低于设计的混凝土立方体抗压强度标准值的75%;跨度较大的梁及屋架等构件的混凝土强度,必须达到设计的混凝土立方体抗压强度标准值的100%方可进行吊装。预应力混凝土构件孔道灌浆的强度不应小于15N/mm2。 (五)构件的弹线与编号 1.构件的弹线 构件经检查与清理后,即可在构件上弹出安装的定位墨线和校正用墨线,作为构件安装、对位和校正时的依据。对于形状复杂的构件,还应标出它的重心及绑扎点的位置。几种常见构件的弹线方法如下: (1)柱子 柱应在柱身三面弹出安装中心线,所弹中心线的位置应与柱基杯口面上的中心线相吻合。此外还要在柱顶和牛腿面上弹出安装屋架及吊车梁的定位线。矩形截面按几何中心进行弹线;为方便观察和避免视差,工字形截面应靠柱边弹出一条与中心线平行的准线。 (2)屋架 屋架上弦顶面应弹出几何中心线,上弦中线应延至屋架两端下部,并从跨度中间向两端分别弹出天窗架、屋面板、檩条的安装定位线。 (3)梁 梁包括吊车梁、薄腹梁、托架梁以及高度超过40cm的梁,在其两端及顶面弹出安装中心线。 2.构件的编号 对检查合格已弹线的构件,为方便吊装、加快施工进度,应按图纸或其他规律对构件进行编号,编号应写在构件明显的部位。从外形不易识别上下左右的构件,应在构件上用记号标明,以免安装时出现差错。 |
随便看 |
|
文网收录3541549条中英文词条,其功能与新华字典、现代汉语词典、牛津高阶英汉词典等各类中英文词典类似,基本涵盖了全部常用中英文字词句的读音、释义及用法,是语言学习和写作的有利工具。
