网站首页  词典首页

请输入您要查询的字词:



字词 运用网络图安排液压筒生产计划
类别 中英文字词句释义及详细解析
释义

运用网络图安排液压筒生产计划


某厂是生产液压支架中的关键部件液压筒的。液压筒的主要零件是缸体、活塞杆、导向套。1979年7月该厂企业管理组对这个车间的04液压筒小组运用网络图(见液压筒生产网络计划图)安排生产计划。由于液压筒是常规生产,而且定额管理已经基本健全,所以在动用网络图时,用了肯定型。

网络计划法先把整个任务分解成16道工序,列出工序流程图,确定各工序的作业时间,排出工序索引表,再绘制网络图。然后用图上计算法计算时间值,其中包括:最早开始时间、最早结束时间、最迟开始时间、最迟结束时间和总时差。最后在网络图上确定关键路线,算出总工时。

根据网络图计算所得时间值计算总时差。将总时差为零的工序连接起来,得:

关键路线:

总时差表

①→②→④→⑥→⑦→⒃→⒄

总工时为:

30+20+30+45+30+30+=185分)

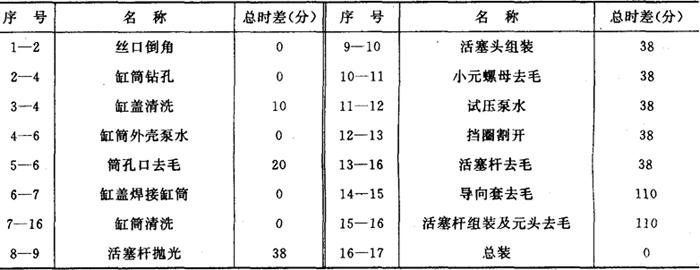

工序索引和总时差(见总时差表)。

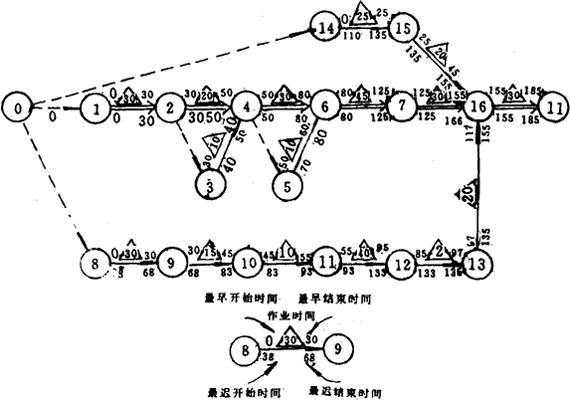

液压筒生产网络计划图

主要效果:

1.缩短了总工期

过去往往有两种不科学的安排方法,一种是在加工缸体时,把大量的劳动力花在缸体上,花很少的劳动力在活塞杆和导向套上。等缸体全部加工完毕后,再把大量的劳动力投在活塞杆上,等活塞杆做好了,再投在导向套上。结果总工时拉得很长。另一种是把劳动力花在非关键路线上,结果⑧→⒃上时间很充裕,而关键路线上由于劳动力少,十分紧张,不仅影响质量,而且延长了总工期。用了网络图后,缸体、活寒体、导向套三种零件同时加工。例如在缸体加工时,即①→⒃进行时,活塞杆⑧→⒃,导向套⒁→⒃也同时进行。当活塞杆和导向套都加工完毕,立即可以缸体总装。这样在数量、质量、时间、速度、劳动力组织等方面形成了一定的比例,保持了各方面、各环节之间的平衡。即使在生产中出现了不平衡,也可以根据计算出来的时差,随时修正,组织新的平衡。

2.挖掘了潜力

04液压筒小组共15人,以每月26天计算,合计390工。如果不排网络图,每只需工时367分,每月要完成600只液压筒,就要220,200分,即458.7工,就是说一个月内完不成任务。排了网络图,每只液压筒只要工时185分,600只液压筒只要111,000分,即231.2工,每月预期可节省人工:458.7-231.2=288工,比原来所花的工时要节约49%。人工节约了,成本也相应降低了。

随便看



文网收录3541549条中英文词条,其功能与新华字典、现代汉语词典、牛津高阶英汉词典等各类中英文词典类似,基本涵盖了全部常用中英文字词句的读音、释义及用法,是语言学习和写作的有利工具。



Copyright © 2004-2024 Ctoth.com All Rights Reserved
京ICP备2021023879号 更新时间:2025/8/12 10:24:24
