字词 | 建设周期 |
类别 | 中英文字词句释义及详细解析 |

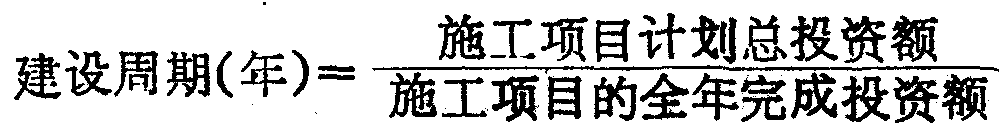

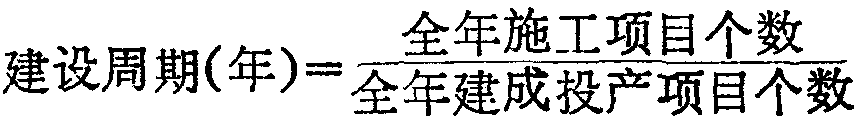

释义 | 建设周期指全国或一个部门、一个地区所有施工项目全部建成平均需要的时间。建设周期的长短,反映出建设速度和建设力量集中程度,是分析投资效益的重要指标。 (2)按投资额计算。本年所有施工的建设项目的计划总投资除以本年完成投资额。即按照本年投资水平,全部完成在建项目的计划总投资需要多长时间。 建设周期不仅包括本期内建成投产的建设项目,而且也包括未建成投产的在建工程因素在内,在建的未完工程越多,建设周期越长。 建设周期报告期 (年) 所有正式施工项目全部建成平均需要的时间,从宏观角度反映建设速度的指标。与建设工期不同的是,它是考核全部在建项目的建设速度,而不是考核具体项目的建设速度; 它不仅反映报告期内建成投产项目的建设周期,而且可以反映未建成投产的项目的建设周期。建设周期是在建总规模是否恰当的标志。为了达到合适的建设周期,在建总规模要与每年可能完成的投资保持适当的比例,正在施工的项目要与每年可能建成投产的项目保持适当的比例。这对于宏观上促进加速投资的周转速度,提高投资效果具有重要意义。建设周期常用的计算方法有两种: 这一公式的含义是,报告年所有正式施工项目全部建成投产平均需要多长时间。它的逆指标是建设项目投资率。只有合理安排施工项目数量,使每年建成投产项目占施工项目一定比例,才能提高建设项目投产率,缩短建设周期。这种方法计算简便,缺点是建设项目的建设规模大小差别悬殊,按项目计算,准确性差,可以考虑分别大中型项目和小型项目分类计算考核。按投资额计算: 这一公式的含义是,按照报告年的投资水平,全部完成报告年正式施工项目的计划总投资需要多少时间。用投资额计算建设周期,排除了项目规模大小对计算产生的偏误,因此比前一种方法较为准确。这项指标在执行中存的问题是: ❶计算结果偏大。如 “六五” 期间大中型项目建设周期,按项目个数计算为8年,按投资额计算为11. 2年,而这期间投产的大中型项目的平均工期只有5. 4年。计算偏误主要是许多采掘采伐行业和冶金行业的项目是“成捆项目”,计划总投资很大,全部投产时间拖得很长。 ❷年度投资波动对计算带来的错觉。在建总规模变化不大的情况下,年度投资膨胀则建设周期短,年度投资压缩则建设周期拉长。其改进的方法是,可将建设周期分为两部分计算,一部分是累计已完成投资,用本年及前几年平均每年的投资相除,反映已完成投资所花的时间; 另一部分是以未完成的投资的建设时间,两者相加,就是在建设项目的建设周期。确定适度的投资规模,就是要制订出切合实际的建设周期,主要取决于: ❶项目构成; ❷技术经济政策的影响; ❸项目建设客观过程的影响。参见 “投资规模”。 建设周期 建设周期报告期(年)所有正式施工项目全部建成平均需要的时间。是从宏观角度反映建设速度的指标。与建设工期不同的是,它考核全部在建项目的建设速度,而不考核具体项目的建设速度;它不仅反映报告期内建成投产项目的建设周期,而且反映未建成投产的在建项目的预期建设周期。建设周期是在建总规模是否恰当的标志。为了达到合理的建设周期,在建总规模要与每年可能完成的投资保持适当的比例,正在施工的项目要与每年可能建成投产的项目保持适当的比例。这对于从宏观上促进加速投资的周转速度,提高投资效果具有重要意义。常用的计算方法有两种: ❷按投资额计算 这项指标在执行中存在的问题是: ❶计算结果偏大。如第六个五年计划期间大中型项目的建设周期,按项目个数计算为8年,按投资额计算为11.2年,而这期间投产的大中型项目的平均工期只有5.4年。计算误差大主要是许多采掘采伐行业和冶金行业的项目是“成捆项目”,计划总投资很大,全部投产时间拖得很长。有人建议,对此类项目应按其在建的单项工程计算。 ❷年度投资波动对计算带来偏误。在在建总规模变化不大的情况下,年度投资膨胀则建设周期短,年度投资压缩则建设周期长。其改进的方法是,可将建设周期分为两部分计算,一部分是累计已完成的投资,用本年及前几年平均每年的投资相除,反映已完成投资所花的时间;另一部分是以未完成的投资除以今后几年平均年计划投资,求得未完成投资的建设时间,两者相加,就是在建项目的建设周期。 确定适度的投资规模,就是要制订切合实际的建设周期,主要取决于: ❶项目构成。 ❷技术经济政策的影响。 ❸项目建设客观过程的影响。详见“投资规模”。 ☚ 新增固定资产产值率 固定资产交付使用率 ☛ 建设周期 建设周期jianshe zhouqiconstruction cycle全国或一个地区、一个部门(行业)所有施工项目全部建成平均需用的时间。它是反映建设速度和分析宏观经济投资效果的重要指标。建设周期的计算有三种方法: ☚ 建设工期 建设“三算” ☛ 建设周期 建设周期从宏观经济角度反映建设速度的指标。即全国或一个地区、一个部门、一个企业在一定时期内所有在建项目全部建成投产平均需要的时间。它不仅反映报告期内建成投产项目的工期,而且反映未建成投产的在建项目的预期工期。全面地综合反映建设速度和投资效益的主要指标。常用计算方法有两种: ☚ 建设工期 建设单位 ☛ 建设周期 建设周期全国、部门或地区已铺开的建设项目全部建成投产所需要的平均时间。通常用建设总规模与年度建设规模之比表示: ☚ 追加投资比较效益系数 基本建设周期 ☛ |
随便看 |
|
文网收录3541549条中英文词条,其功能与新华字典、现代汉语词典、牛津高阶英汉词典等各类中英文词典类似,基本涵盖了全部常用中英文字词句的读音、释义及用法,是语言学习和写作的有利工具。
