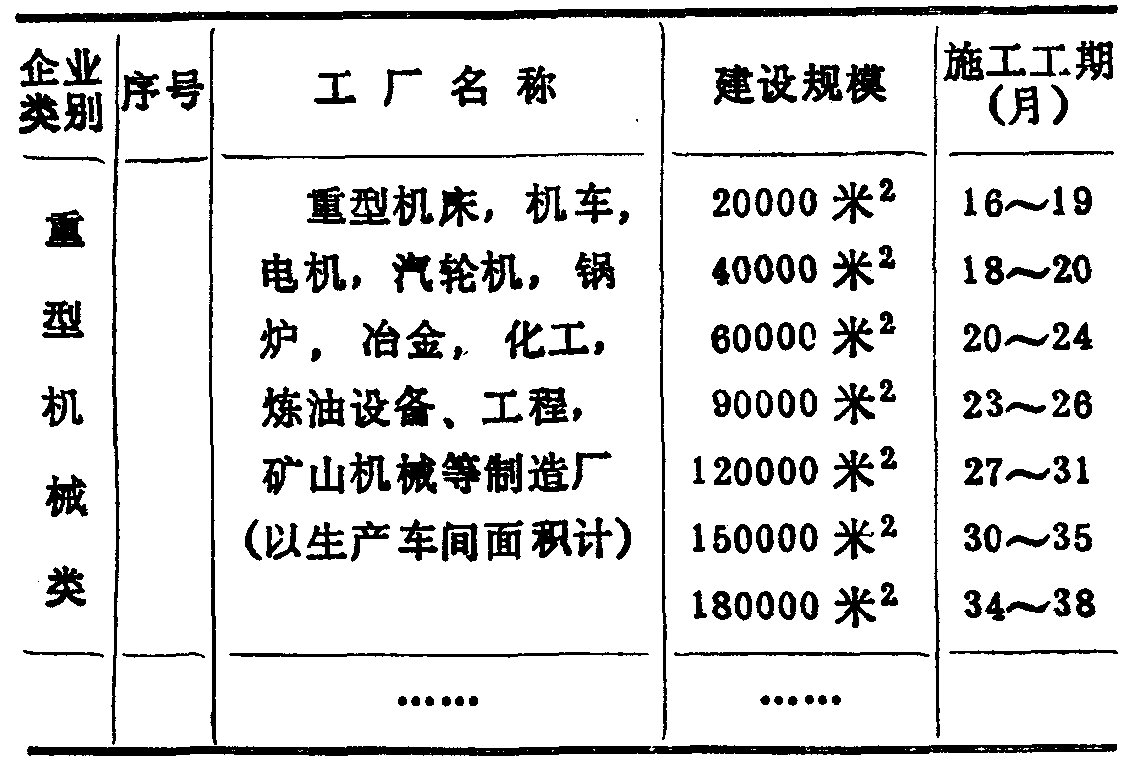

合理工期是指在一定的建设规模、生产工艺、施工技术和施工组织条件下,从实际出发,结合具体情况,经过技术经济论证,或经过各方协商所确定的切实可行的施工工期指标。工期的长短直接影响到施工企业的经济效益,也涉及到投资效果能否及时发挥的问题。因此,合理工期应反映建筑业的施工生产水平和部门平均成本水平。 由于影响施工工期的因素较多,比较复杂,如新建和扩建工程建设场地的条件,人力、物力和机具设备的供应条件,建设地区的地质条件和气候条件,协作单位配合施工的情况,设计变更情况,新结构、新材料、新工艺和新技术的采用情况,以及施工队伍技术熟练程度和施工管理水平等,都直接影响着施工工期的长短。为了确定各类工程项目的合理工期,有关部门结合国内当前施工水平制定了施工工期参考定额或指标(如表式所示)。工期指标可作为施工企业编制施工组织设计、安排施工计划、投标报价、签订合同以及考核全优工程的参考依据,并可作为设计单位和建设单位安排计划或制作标底的参考。在招标承包谈判中,经过各方协商,可以根据实际情况对有关工期指标加以调整,确定出具体的合理工期。 工业建设项目施工式期参考表
|
