字词 | 运用网络计划技术合理安排 |
类别 | 中英文字词句释义及详细解析 |

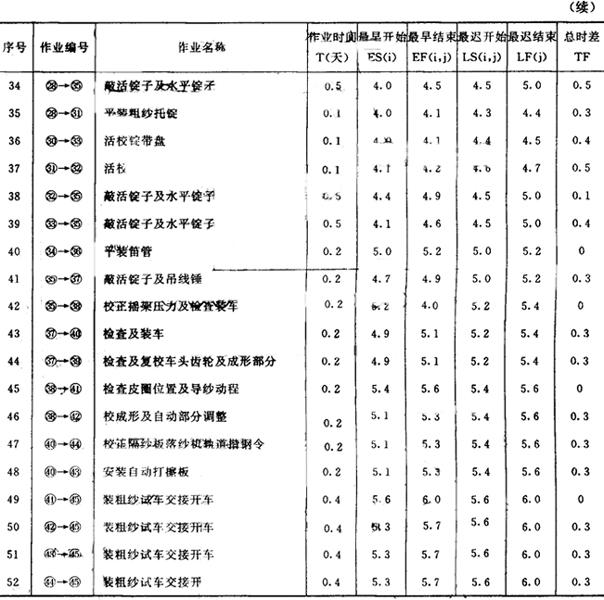

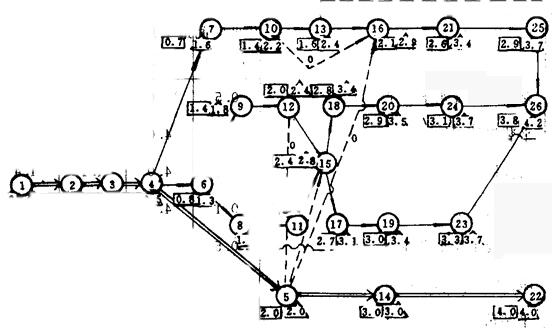

释义 | 运用网络计划技术合理安排 A513细纱机大修理工程 某棉纺织厂A513细纱机的大修理,总工期计划为六天,现应用网络计划技术对大修理任务进行合量的安排。 1.A513.细纱机大修理工程作业清单及时间值计算表(见表1)。 二、网络计划图: 说明: ①单位以“天”为单元。 ②6人分四条线开展工作,底线为1#2#,再上一条为3#,3#上一条为4#4#上一条为5#,6# ③细纱机大修理由六人一起配合工作,分工很细,又需机修车间等部门的配合,因此我们排了一个网络图,来研究一台细纱机的大修理过程。通过网络图我们找到关键路线和非关键路线,看到增产节约潜力的所在。 图1 A513细纱机大修理工作进度网络图 A513细纱机大修理工作进度网络图 ①→②准备工具及予检(0.1天) ②→③拆车及送修(0.3天) ③→④擦锈(0.1)天 ④→⑦拆锭带盘架(0.2天) ④→⑤平机架(1.5天) ④→⑥校正轴拆滚盘滚盘轴(0.4天) ⑥→⑨拆洗滚盘轴承(0.5天) ⑥→⑧清洗车头及成形部分(0.5天) ⑦→⑩拆洗浸锭带盘轴承架子(0.7天) ⑨→⑿平装小车头(0.6天) ⑧→⑾车头培林步司清洗加油(0.4天) ⑩→⑿检查校正牵吊带(0.2天) ⑿→⒂平装滚盘(0.4天) ⑾→⒂平装滚盘轴(0.4天) ⒀→⒃平装锭带盘架子及轴(0.5天) ⒂→⒅平装滚盘(0.4天) ⒂→⒄平装成形部分(0.3天) ⒃→(21)平装钢反(0.5天) ⒅→⒇平装吸棉箱(0.1天) ⒄→⒆平装部分车头齿轮(0.3天) ⑤→⒁平装前罗拉(1天) ⒁→(22)平装中后罗拉(1天) ⒆→(23)平装欠伸部分齿轮(0.3天) ⒇→(24)平装粗纱架(0.2天) (21)→(25)装钢令及洁清器(0.3天) (24)→(26)装锭脚插锭子拉锭带(0.5天) (23)→(26)装锭脚插锭子拉锭带(0.5天) (25)→(26)装锭脚插锭子拉锭带(0.5天) (22)→(27)平摇架轴张力架复查罗拉部分(0.4天) (26)→(29)装横动装置享司表(0.1天) (26)→(30)平装小羊脚,三角铁,叶子板(0.2天) (28)→(28)平装车头罗拉头步司装好车头传动(0.2天) (27)→(34)平装摇架,下肖,喇叭头等(0.6天) (28)→(35)敲活锭子及水平锭子(0.5天) (29)→(31)平装粗纱托锭(0.1天) (30)→(33)活校锭带盘(0.1天) (31)→(32)活校滚(0.3天) (32)→(35)活校滚盘(0.3天) (23)→(35)敲活锭子及水平锭子(0.5天) (34)→(36)平装笛管(0.2天) (35)→(37)敲活锭子及一插(0.2天) (36)→(38)校正摇架力及检查装车(0.2天) (37)→(38)检查及复校车头齿轮及成形部分(0.2天) (37)→(40)检查及装车(0.2天) (38)→(41)检查皮圈位置及导纱动程(0.2天) (38)→(42)校成形及自动部分调整(0.2天) (40)→(43)安装自动打擦板(0.2天) (40)→(44)校正板及落纱机导轨措钢令(0.2天) (41)→(45)装粗纱、试车、交接开车(0.4天) (42)→(45)装粗纱,试车,交接,开车(0.4天) (43)→(45)装粗纱,试车,交接开车(0.4天) (44)→(45)装粗纱,试车,交接开车(0.4天) |
随便看 |
|
文网收录3541549条中英文词条,其功能与新华字典、现代汉语词典、牛津高阶英汉词典等各类中英文词典类似,基本涵盖了全部常用中英文字词句的读音、释义及用法,是语言学习和写作的有利工具。
