字词 | 苏联工时计算和利用 |
类别 | 中英文字词句释义及详细解析 |

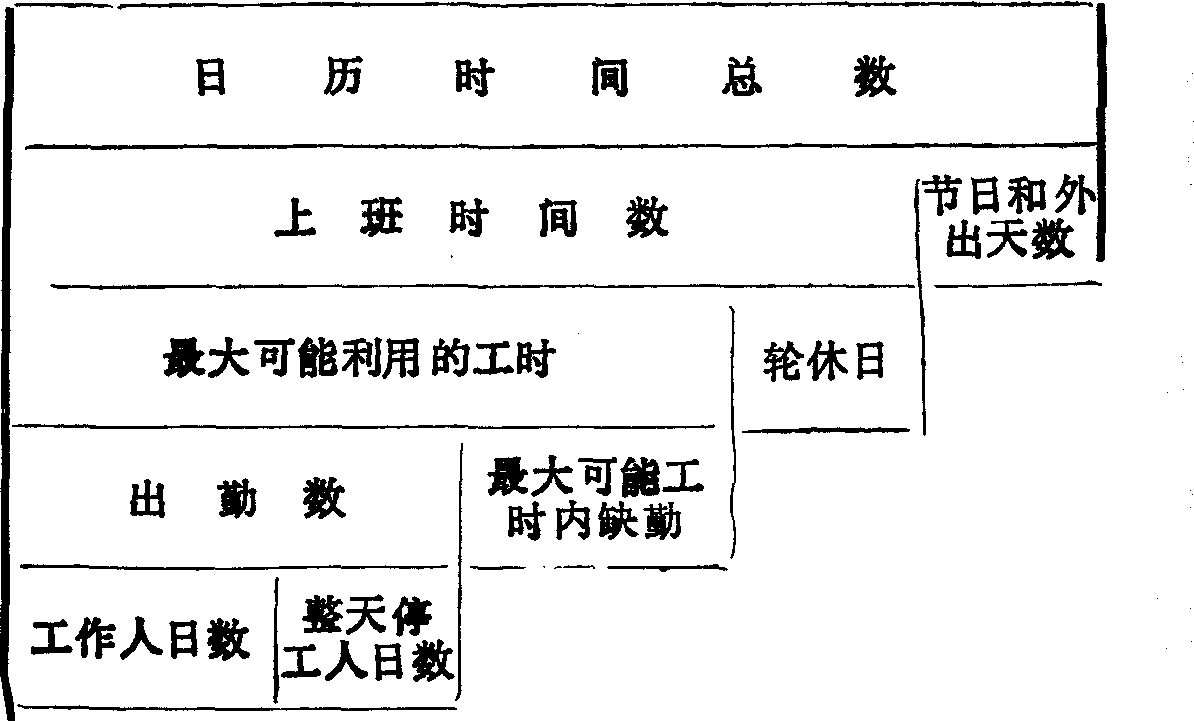

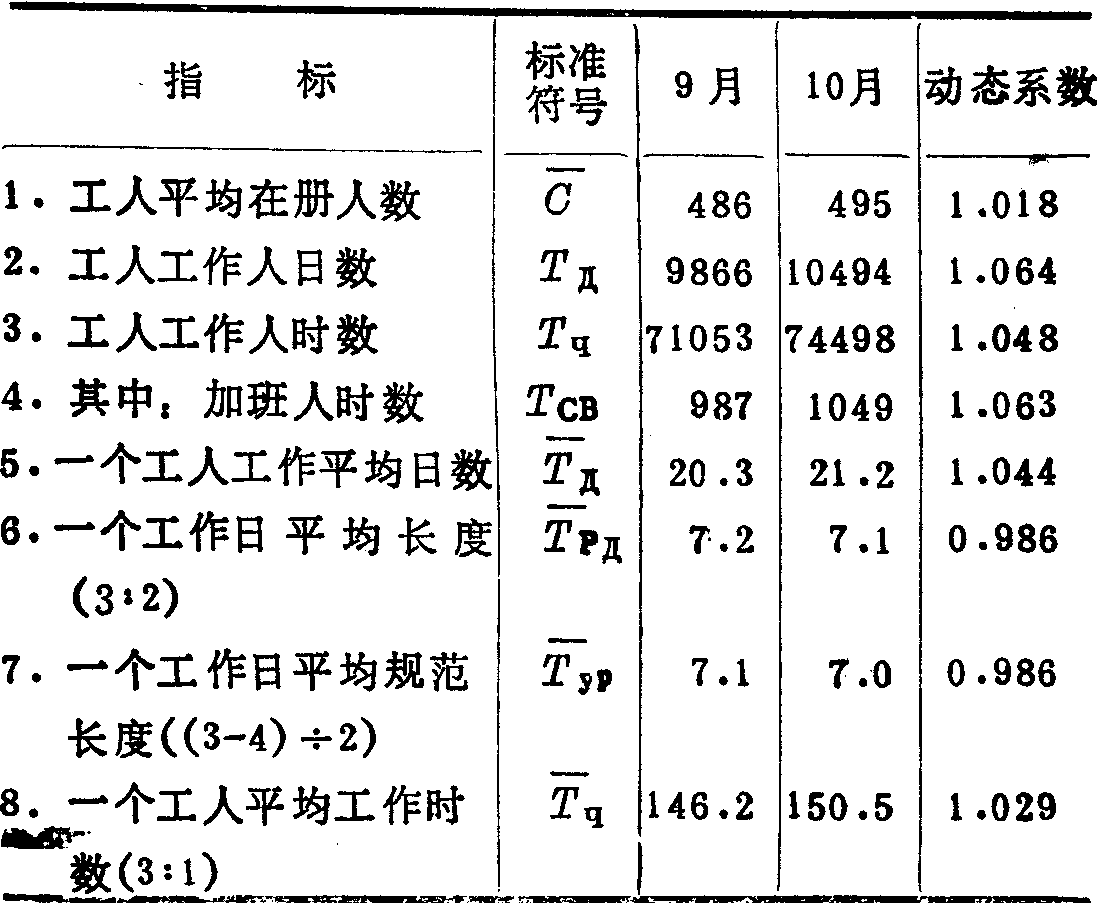

释义 | 苏联工时计算和利用工时计算和利用是通过统计对建筑业中活劳动消耗的数量(时间利用长短)和质量(时间利用效率)进行研究分析。工时计算基本上只对各类工人并主要人日和人时为单位进行计算。在计算出工时(人日或人时)的基础上,可以根据工作制度规定和条件计算出各种工时量和工时量利用情况。各种工时量的相互关系如下图: 例如,某托拉斯在一个季度中共有64246个工作人日,外出和节假日缺勤20104个人日,轮休缺勤4683人日,其他缺勤1168人日,整天停工34人日。则日历时间总数为 64246+20104+4683+1168+34=90235人日:日历时间利用系数为 90235-20104-4683=65448人口, 最大可能工时利用系数为在分析劳动资源及利用时,还可运用其他的工时利用指标。如工人工作日利用系数,工作日长度利用系数,工时利用的整体系数等等。兹以下表的例子说明工时利用的原始资料的计算方法: 从表中可以看出工时利用各指标的相互联系。 例如 ![]() 即: 1.048=1.044×0.986×1.018。 各指标的相互联系可以用于对工时消耗的变动进行要素指数分析(动态的或与计划相比较)。 |
