工日进度法

就是根据已完成定额用工数与每工产值来计算安装工程产值的一种方法。计算步骤如下:

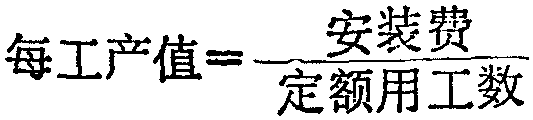

(1) 根据安装费(即安装工程的全部预算价值)与定额用工数来确定“每工产值”也称“每工工作量”。


(2) 根据施工进度计算已完成定额用工数。
完成的定额用工数=∑(已完工的实物量×单位工程定额用工数)
(3) 将完成的定额用工数乘每工产值即得安装工程产值。
安装工程产值=已完成的定额用工数×每工产值
采用这种方法的条件是必须待分部分项工程的全部工序完成后,才能计算完成实物量。它的优点是 (1) 能够避免工程价格高低的影响即转移价值的影响能比较真实地反映工程进度,(2) 将定额用工数与实际用工数比较能够考察工人班组的劳动效率,加强施工现场的组织管理,调动广大职工的积极性。因此是目前国际上较为普遍采用的方法。
