网站首页  词典首页

请输入您要查询的字词:



字词 关键线路法
类别 中英文字词句释义及详细解析
释义

关键线路法

一种在网络图基础上从事计划和管理工作的方法。是美国杜邦化学公司为了改进工业企业的生产计划管理于1957年提出的一种方法。

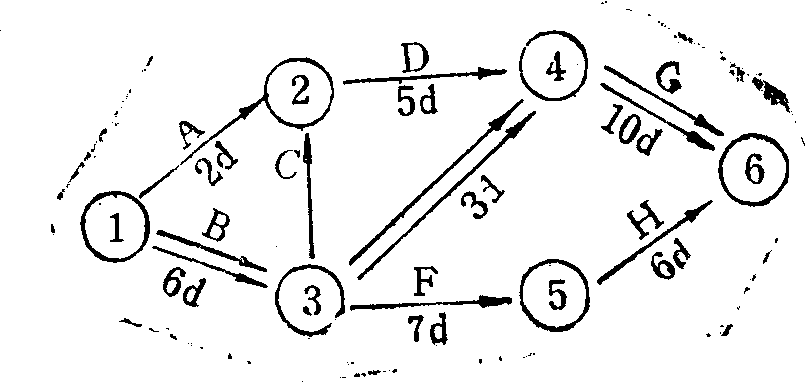

双代号网络图

注:箭号下面的数字代表工作持续天数


在上述双代号网络图中,从起点事件❶沿箭头指向到结束事件
❻之间,有多条线路。通过计算可以找出工期最长的线路,如图中❶—
❸—
❹—
❻线路。这条线路称关键线路。位于关键线路上的工作称关键工作。这些工作完成的快慢直接影响整个工期。在网络图上关键线路通常用粗线或双线表示。在CPM法中,各项工作的预估持续时间是肯定的。
通过网络图的计算,可求出关键线路的持续时间,如此持续时间与规定的工期不符,则可借助于改变生产工艺或施工方法,增减资源供应强度,改变作业时间和工作班次等手段,重新规定预估持续时间,重新编排,直至求出符合要求的持续时间为止。
随便看



文网收录3541549条中英文词条,其功能与新华字典、现代汉语词典、牛津高阶英汉词典等各类中英文词典类似,基本涵盖了全部常用中英文字词句的读音、释义及用法,是语言学习和写作的有利工具。



Copyright © 2004-2024 Ctoth.com All Rights Reserved
京ICP备2021023879号 更新时间:2025/8/13 5:54:17
