释义 |

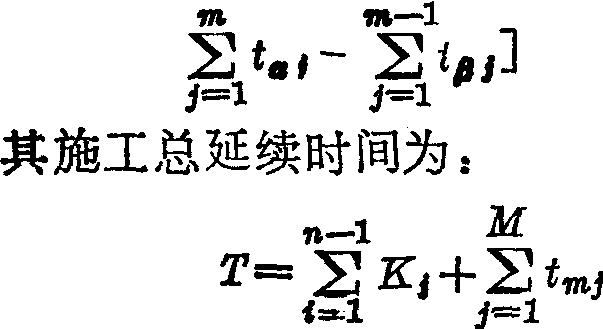

不等节拍流水施工同一施工队(组)在各个施工段工作的流水节拍不一定相等的流水施工。它主要用于基础工程等在平面内的施工。在主体工程完成之后,装修工程、楼地面工程等也可采用这一流水作业法。设一个施工队(组)的流水节拍为tαj(j为施工段的编号,从1到m),紧随其后的施工队(组)的流水节拍为tβj,则流水步距为: K=max[tα1,(tα1+tα2)-tβ1,(tα1+tα2+tα3)-(tβ1+tβ2),…,  式中: M——流水施工总施工段数,M=m×施工层数; tm ——最后一个施工队作完第j施工段的流水节拍。 |
